向世界先進水平挑戰,為人類社會文明做貢獻
5月26日上午8時,隨著總指揮的一聲令下,燃?xì)馐聵I(yè)部CNG加氣站各區域人員迅速開始行動。根據擬定的供氣方案,大家從斷氣排放、螺栓拆卸、氮?dú)庵脫Q等環節展開了緊張有序的工作。

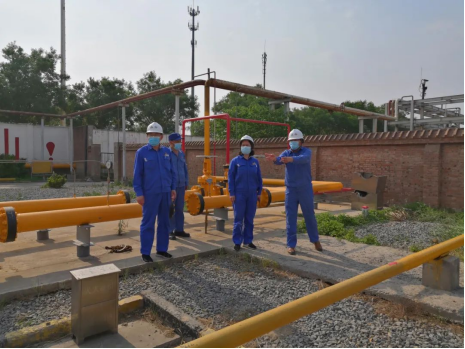

“報告總指揮,CNG加氣站天然氣供氣壓力正常,壓縮機運行正常。”“鍋爐房天然氣供氣壓力正常,鍋爐工作正常。”“食堂天然氣供氣壓力正常。”……一個個清亮的聲音從總指揮的步話機內傳出,一張張布滿汗水的笑臉燦爛綻放。這一切,標志著燃?xì)馐聵I(yè)部CNG加氣站供氣管道改造取得圓滿成功。
為滿足CNG加氣站、鍋爐房和食堂的用氣要求,燃?xì)馐聵I(yè)部對供氣管線進行改造。一方面實地查看現場,研討改造方案;另一方面多次聯合相關部門召開專題會議,確定施工細節。同時,燃?xì)馐聵I(yè)部還成立了CNG管道改造小組,安排專人負責與設計院、市鍋檢所、采購部門、土建單位、焊接、檢測單位聯系對接。為減少改造費用,除土建、焊接、檢測等工作由專業資質隊伍施工以外,其他所有工作均由燃?xì)馐聵I(yè)部自主施工。

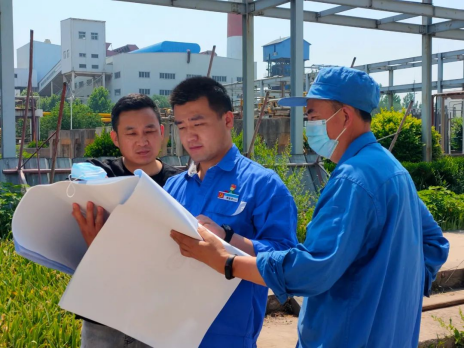

從能源末站鋪一條到CNG加氣站近千米的高壓燃?xì)夤艿溃枰┰蕉鄠€(gè)區域,地下管網已經錯綜復雜,這給改造方案的設計、管道的走向,造成了非常大的難度。為盡快確定管道走向、完成設計任務,小組成員挨個打開沿途井蓋,反復研判地下管網的走向,用最短的時間與設計院共同完成了施工藍圖的設計工作,確保了改造項目的順利實施。

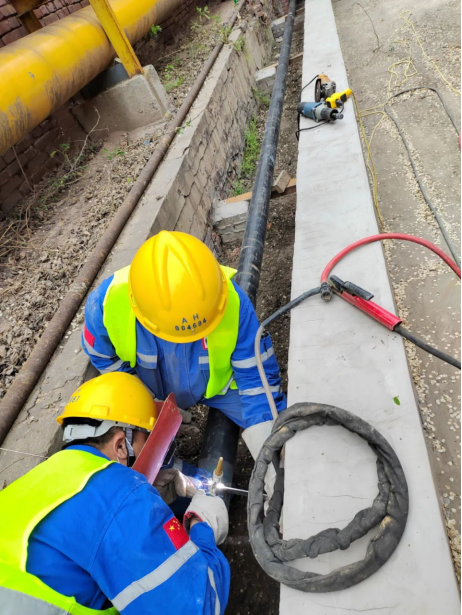

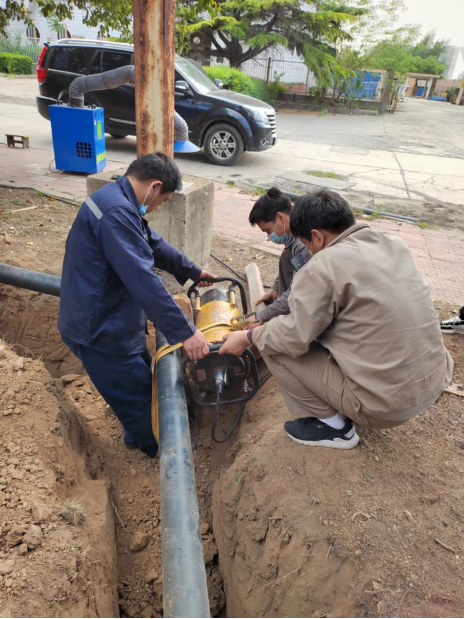

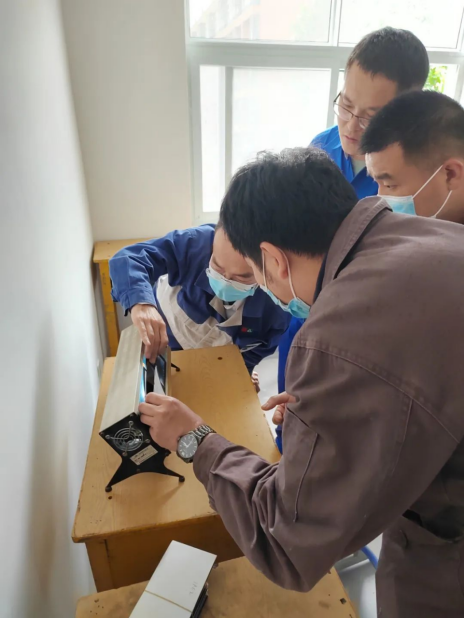

“老牛亦解韶光貴,不待揚鞭自奮蹄。”在整個改造過程中,用該句形容每一個小組成員再恰當不過了。負責土建工作的趙占軍,今年六月份就正式退休,但他毫無怨言、從不推諉,憑借多年來豐富的工作經驗,他為管網走向、地面切割、破土穿管等工作獻計獻策,在退休前為燃?xì)夤艿莱晒︿佋O(shè)添加濃墨重彩的一筆。負責資料收集和辦理證件的付永波,不僅協助現場監管,配合各工序工作,還在公司各部門之間來回奔波,辦理各種施工手續,有力地保證了工程安全有序進行。負責管道焊接、探傷的老黨員汪廣興,對工作認真負責,白天監管焊接現場,晚上配合檢測單位對管道做射線檢測,經常忙到凌晨,從不喊苦喊累。管道改造主管吳應濤積極參與設計聯絡、材料申報、土建招標、組織吹掃試壓、防腐及氣密性試驗等工作,在歷經兩個月的改造過程中,該同志一直堅守在現場,沒有休息一天,為CNG管道改造成功發揮了中流砥柱的作用。
本次管網改造總共切割路面長960米,挖土方1500多方,壘管道溝120米,管道井3座,黃土覆蓋面積達4400m²,鋪設高壓燃?xì)夤艿?87m。改造后,供氣管線既滿足了CNG加氣站、鍋爐房和食堂的正常用氣要求,也為公司生產經營正常運行提供支撐保障。
